Temps de séchage d'une dalle béton avant carrelage : les vrais repères

Comptez en semaines, pas en jours : règle du centimètre, repère des 28 jours, test du film plastique et erreurs à éviter avant de carreler une dalle neuve.

CF
Camille Fabre
Mis à jour le 8 août 2026
Dalle béton fraîchement coulée dans une pièce en rénovation, cartons de carrelage en attente
Pour une dalle béton neuve, on raisonne en semaines, jamais en jours. Le repère courant chez les maçons : environ une semaine de séchage par centimètre d'épaisseur pour une chape classique, et souvent de 4 à 8 semaines pour une dalle, davantage en hiver ou en pièce mal ventilée. En pratique, la plupart des carreleurs refusent de poser avant un bon mois, et le seul vrai feu vert reste un test d'humidité, pas le calendrier.

La réponse courte : comptez en semaines, jamais en jours

Une dalle qui paraît sèche au bout de trois jours ne l'est pas. En surface, oui, elle a changé de couleur, on peut marcher dessus. Mais à cœur, elle est encore gorgée de l'eau de gâchage, et cette eau met des semaines à remonter puis à s'évaporer.

Le repère que beaucoup de maçons utilisent : environ une semaine de séchage par centimètre d'épaisseur pour une chape de quelques centimètres. Au-delà, le délai ne suit plus une ligne droite, il s'allonge : plus on descend vers le cœur de la dalle, plus l'eau met de temps à migrer vers la surface. Pour une dalle d'une dizaine de centimètres, on se retrouve vite avec une attente d'un à deux mois selon la saison.

Autre repère utile, celui des 28 jours : c'est l'âge auquel on mesure la résistance de référence d'un béton, la valeur qui figure sur les fiches techniques. Beaucoup de professionnels s'en servent comme délai plancher avant de carreler une dalle neuve. Attention quand même, résistance et sécheresse sont deux choses différentes : un béton peut porter une charge tout en restant humide à cœur.

Prise, durcissement, séchage : trois étapes qu'on confond tout le temps

La prise, c'est l'affaire de quelques heures : le béton passe de l'état liquide à l'état solide, on ne touche plus à rien. Le durcissement, c'est la montée en résistance, qui s'étale sur plusieurs semaines avec ce fameux jalon des 28 jours. Le séchage, enfin, c'est l'évaporation de l'eau excédentaire. Et c'est lui, le plus lent des trois.

Le carrelage, lui, se moque un peu de la résistance mécanique (votre dalle porterait une voiture bien avant d'être carrelable). Ce qui le concerne, c'est l'humidité. Si vous collez des carreaux sur un support encore humide, vous emprisonnez l'eau sous une couche quasi étanche. Elle va chercher à sortir, et c'est votre carrelage qui paiera l'addition.

Petit paradoxe à connaître : les tout premiers jours, il ne faut surtout pas chercher à sécher la dalle. C'est la phase de cure, pendant laquelle le béton a besoin de rester humide pour durcir sans fissurer. On protège la surface (film, arrosage léger par forte chaleur), et ce n'est qu'ensuite qu'on laisse le séchage faire son travail.

Ce qui allonge (ou raccourcit) le délai

Deux dalles identiques sur le papier peuvent avoir des temps de séchage très différents. Les facteurs qui pèsent le plus :

  • L'épaisseur : c'est le facteur numéro un. Une chape de 4 cm et une dalle de 12 cm ne jouent pas dans la même catégorie.
  • La saison et la météo : un été sec accélère les choses, un hiver humide peut quasiment doubler l'attente. Le béton sèche par échange avec l'air ambiant : si l'air est saturé, rien ne s'évapore.
  • La ventilation : une pièce fermée sans renouvellement d'air, c'est un séchage au ralenti. Ouvrir régulièrement change vraiment la donne.
  • Le dosage en eau : un béton trop mouillé à la mise en œuvre mettra plus longtemps à évacuer son excédent.
  • Le type de support : dalle béton, chape ciment ou chape fluide anhydrite ne suivent pas les mêmes règles. Les chapes fluides ont leurs propres exigences (ponçage de la pellicule de surface, taux d'humidité à vérifier), toujours indiquées dans la fiche du fabricant.

Bref, le calendrier seul ne suffit jamais. Il donne un ordre de grandeur, pas une autorisation de poser.

Le test du film plastique : le feu vert le plus simple

C'est le test du pauvre, et il est redoutablement efficace. Scotchez hermétiquement un carré de film plastique transparent (environ 50 cm de côté) sur la dalle, sur les quatre bords, et attendez 24 à 48 heures. Si des gouttelettes de condensation apparaissent sous le film, ou si le béton a foncé à cet endroit, c'est que l'eau continue de remonter.

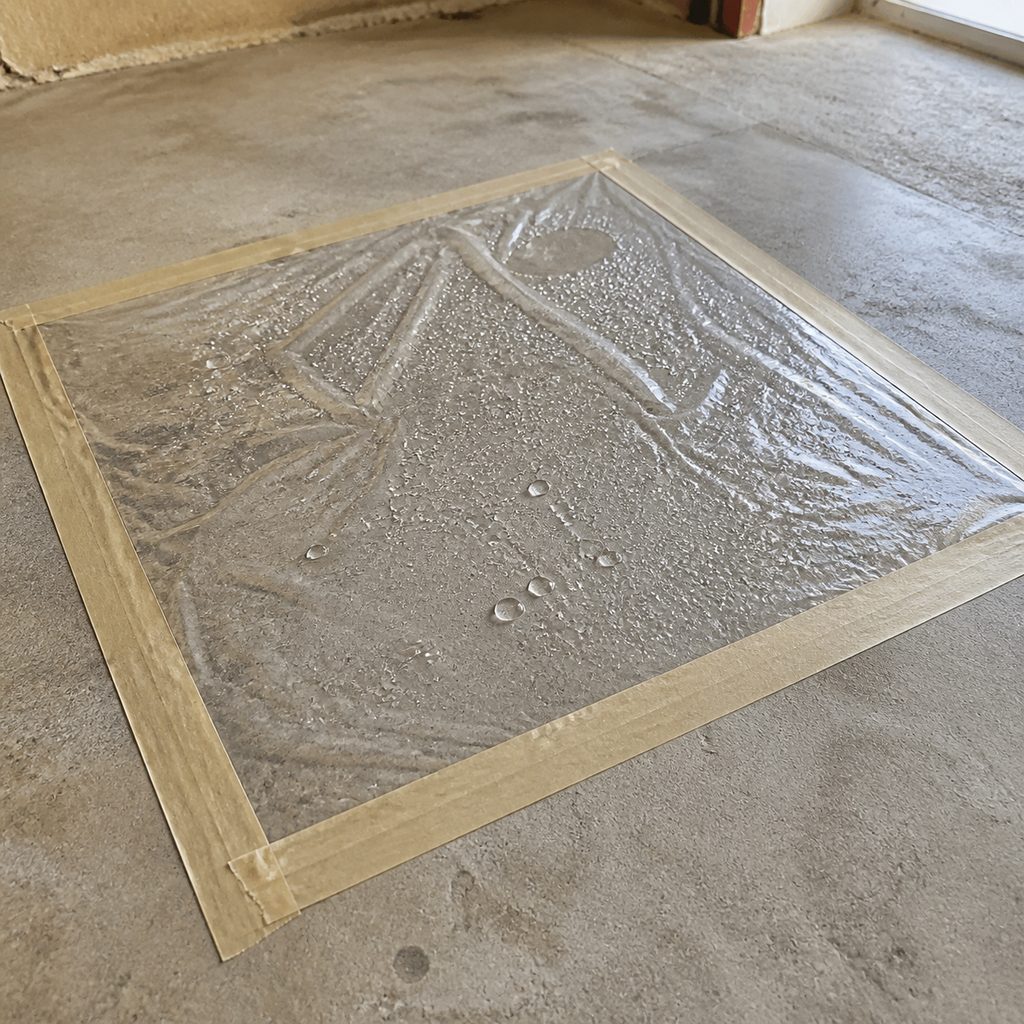

Test du film plastique scotché sur une dalle béton pour vérifier l'humidité résiduelle

Si le béton fonce ou si des gouttelettes se forment sous le film, la dalle n'est pas prête, point final. On attend une semaine de plus et on recommence. Les professionnels, eux, utilisent une bombe à carbure pour mesurer précisément l'humidité résiduelle, notamment sur les chantiers où l'assurance est en jeu.

Pour le cadre officiel, sachez que la pose de carrelage est encadrée par les DTU (documents techniques unifiés), les règles de l'art publiées sous l'égide du CSTB. Elles précisent les supports admissibles et les conditions de pose collée. Si un artisan intervient chez vous, c'est sa référence, et c'est aussi ce que regardera l'assurance en cas de litige.

Poser trop tôt : ce que ça coûte vraiment

L'eau emprisonnée sous un carrelage posé trop tôt finit toujours par se manifester. Carreaux qui sonnent creux, puis qui se décollent. Joints qui blanchissent (les fameuses efflorescences, ces dépôts de sels que l'humidité fait remonter). Dans les cas sérieux, la dalle qui continue de se rétracter en séchant entraîne des fissures qui traversent les carreaux. Les désordres liés aux revêtements de sol figurent d'ailleurs régulièrement parmi les pathologies recensées par l'Agence Qualité Construction.

Et là, pas de demi-mesure : un carrelage décollé, ça se dépose entièrement et ça se refait. Comptez le prix des carreaux, de la colle, de la main-d'œuvre, multiplié par deux. Deux ou trois semaines de patience valent nettement mieux.

Le bon réflexe, c'est de mettre ce temps d'attente à profit pour avancer le reste du chantier. Si votre dalle s'inscrit dans une rénovation plus large, profitez-en pour chiffrer le prix d'une rénovation de toiture et les grandes étapes du chantier ou pour comparer le budget d'une fenêtre double vitrage avec la pose : ces postes se planifient des semaines à l'avance de toute façon.

Et si vous carrelez sur un support ancien ?

Bonne nouvelle : une dalle qui a plusieurs années derrière elle n'a plus de délai de séchage à respecter. Les points de vigilance sont ailleurs : planéité (on vérifie à la règle de 2 m), fissures à traiter, propreté et absence de produit gras ou de laitance. Un primaire d'accrochage règle la plupart des cas.

Un cas particulier mérite le détour : si vous devez casser un ancien sol (carrelage, colle, ragréage) dans un logement construit avant 1997, renseignez-vous sur les situations où le diagnostic amiante est obligatoire avant d'attaquer les travaux. Les colles et ragréages anciens en contenaient parfois, et on ne ponce pas ça à l'aveugle.

Questions fréquentes

Peut-on accélérer le séchage d'une dalle béton ?

Un peu, oui. Une fois la phase de cure passée (les premiers jours, où le béton doit rester humide), aérez la pièce régulièrement, et un déshumidificateur peut aider en saison humide. En revanche, pas de chauffage brutal dirigé sur la dalle : un séchage trop rapide en surface favorise les fissures de retrait. La patience reste l'outil le plus fiable du chantier.

Combien de temps avant de marcher sur la dalle ?

On peut généralement circuler avec précaution au bout de quelques jours, le temps que la prise et le début du durcissement fassent leur œuvre. Évitez en revanche les charges lourdes, les étais et le stockage de matériaux la première semaine. Marcher dessus ne veut pas dire carreler dessus : entre les deux, il reste des semaines de séchage.

Le délai est-il le même pour une chape fluide anhydrite ?

Non, c'est un autre monde. Les chapes fluides à base de sulfate de calcium sèchent différemment et imposent leurs propres règles : ponçage de la pellicule de surface, taux d'humidité résiduelle à contrôler avant pose, primaire spécifique. La seule référence valable est la fiche technique du fabricant, et en cas de doute, la mesure à la bombe à carbure par un professionnel.

Faut-il attendre plus longtemps pour un carrelage grand format ?

C'est plus prudent, oui. Plus le carreau est grand, moins il tolère les mouvements du support : une dalle qui finit son retrait sous un carreau de 60 x 60 cm ou plus, ça se traduit vite par un décollement ou une fissure. Beaucoup de carreleurs rallongent le délai et exigent un support parfaitement sec et plan avant de poser du grand format.
