Combien de temps pour construire une extension de maison de 30 m² ? Le calendrier réaliste
Extension de 30 m² : de 3 à 6 mois de chantier en général, mais souvent 8 à 12 mois du premier plan à la remise des clés. Le calendrier étape par étape.

La réponse courte : deux durées à ne pas confondre
Quand on me pose la question, je commence toujours par en poser une autre : vous parlez du chantier, ou du projet ? Ce sont deux horloges différentes, et les confondre crée les mauvaises surprises.
Le chantier proprement dit, du terrassement aux finitions, dure le plus souvent de 3 à 6 mois pour 30 m² de plain-pied en parpaing ou en brique. Une ossature bois, préparée en atelier, descend couramment entre 2 et 4 mois. Des ordres de grandeur, pas des promesses : une pièce toute simple sur terrain plat n'a rien à voir avec une salle d'eau greffée sur une maison ancienne.
Le projet complet, lui, inclut tout ce qui se passe avant : les plans, les devis, le dossier en mairie, l'attente. Et là, on parle facilement de plusieurs mois supplémentaires. Si votre objectif est une pièce habitable pour l'été prochain, c'est maintenant qu'il faut démarrer, pas au printemps.
Avant le premier coup de pelle : la phase que tout le monde sous-estime
C'est la partie invisible, et souvent la plus longue. Elle se découpe en trois temps.
D'abord la conception et les devis : faire dessiner les plans (architecte, maître d'œuvre ou constructeur spécialisé), consulter plusieurs entreprises, comparer. Comptez en général de 1 à 3 mois, davantage si vous hésitez sur le projet ou si les artisans du secteur sont débordés. Profitez de cette période pour faire les vérifications qui protègent : savoir contrôler la garantie décennale de l'artisan avant de signer prend dix minutes et évite des années d'ennuis.
Vient ensuite l'autorisation d'urbanisme. Pour 30 m², tout dépend de votre commune. En zone urbaine d'une commune couverte par un plan local d'urbanisme (PLU), une déclaration préalable de travaux suffit jusqu'à 40 m², sauf si l'extension fait passer la surface totale de la maison au-delà de 150 m² : dans ce cas, il faut un permis de construire et le recours à un architecte. Ailleurs, le permis s'impose dès qu'on dépasse 20 m². La différence pèse sur le calendrier : le délai d'instruction est en principe d'un mois pour une déclaration préalable, de deux mois pour un permis de maison individuelle, et il s'allonge en secteur protégé (abords d'un monument historique, par exemple).
Dernier temps, le recours des tiers. Une fois l'autorisation obtenue, vous devez l'afficher sur le terrain, et vos voisins disposent de deux mois à partir de cet affichage pour la contester. Rien ne vous interdit légalement de démarrer avant, mais la plupart des professionnels (et des banques, si vous empruntez) préfèrent attendre que ce délai soit purgé. Je vous conseille de faire pareil.
Additionnez : entre 4 et 6 mois s'écoulent souvent avant que la pelleteuse n'arrive. Et encore faut-il que l'entreprise retenue ait un créneau à ce moment-là, ce qui n'est pas toujours le cas chez les bons artisans.
Le chantier étape par étape, avec les durées habituelles
Voici le déroulé d'une extension maçonnée classique de 30 m², de plain-pied. Les durées sont des repères courants, à ajuster selon la météo et l'entreprise.
- Terrassement et fondations : environ 1 à 2 semaines. Un sol difficile rallonge cette étape.

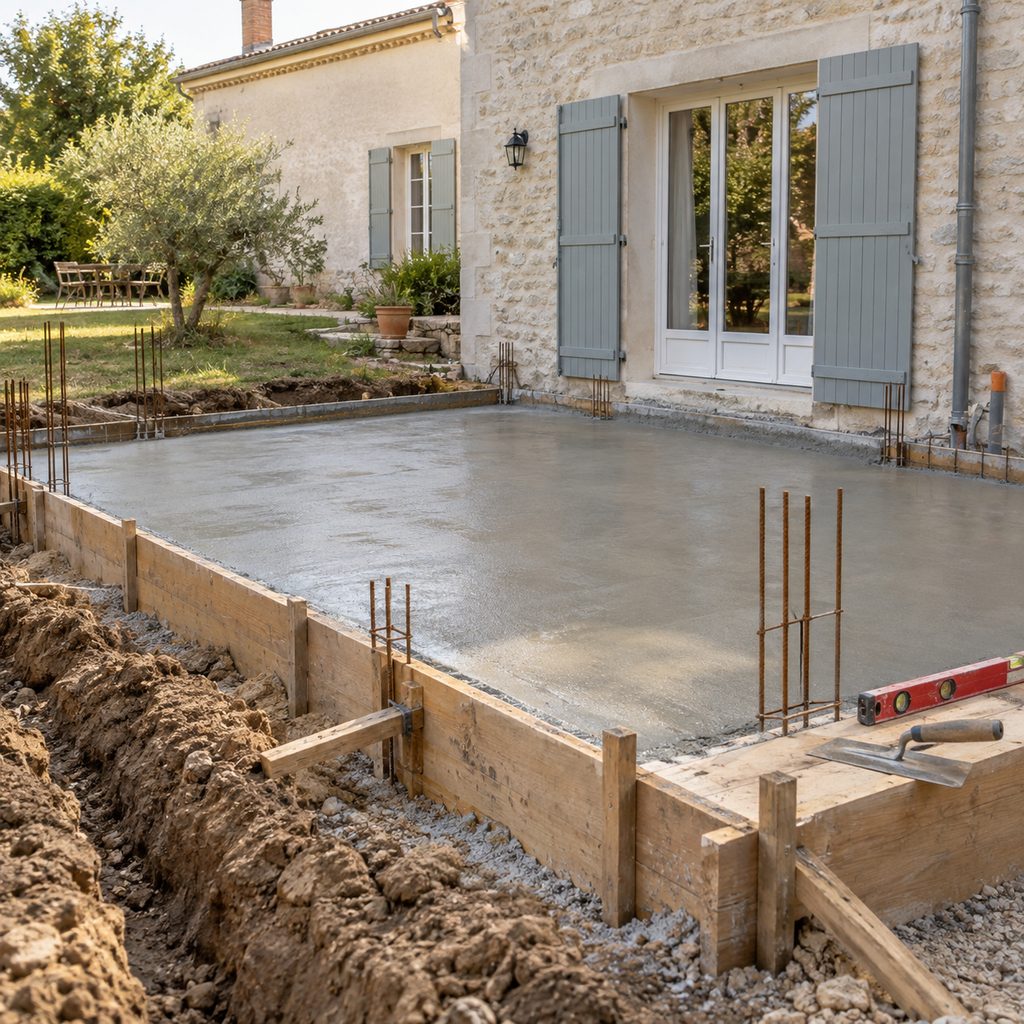

- Dalle : le coulage prend peu de temps, mais le béton a besoin de durcir avant de supporter les murs, puis de sécher à cœur avant de recevoir un revêtement.
- Élévation des murs : autour de 2 à 3 semaines.

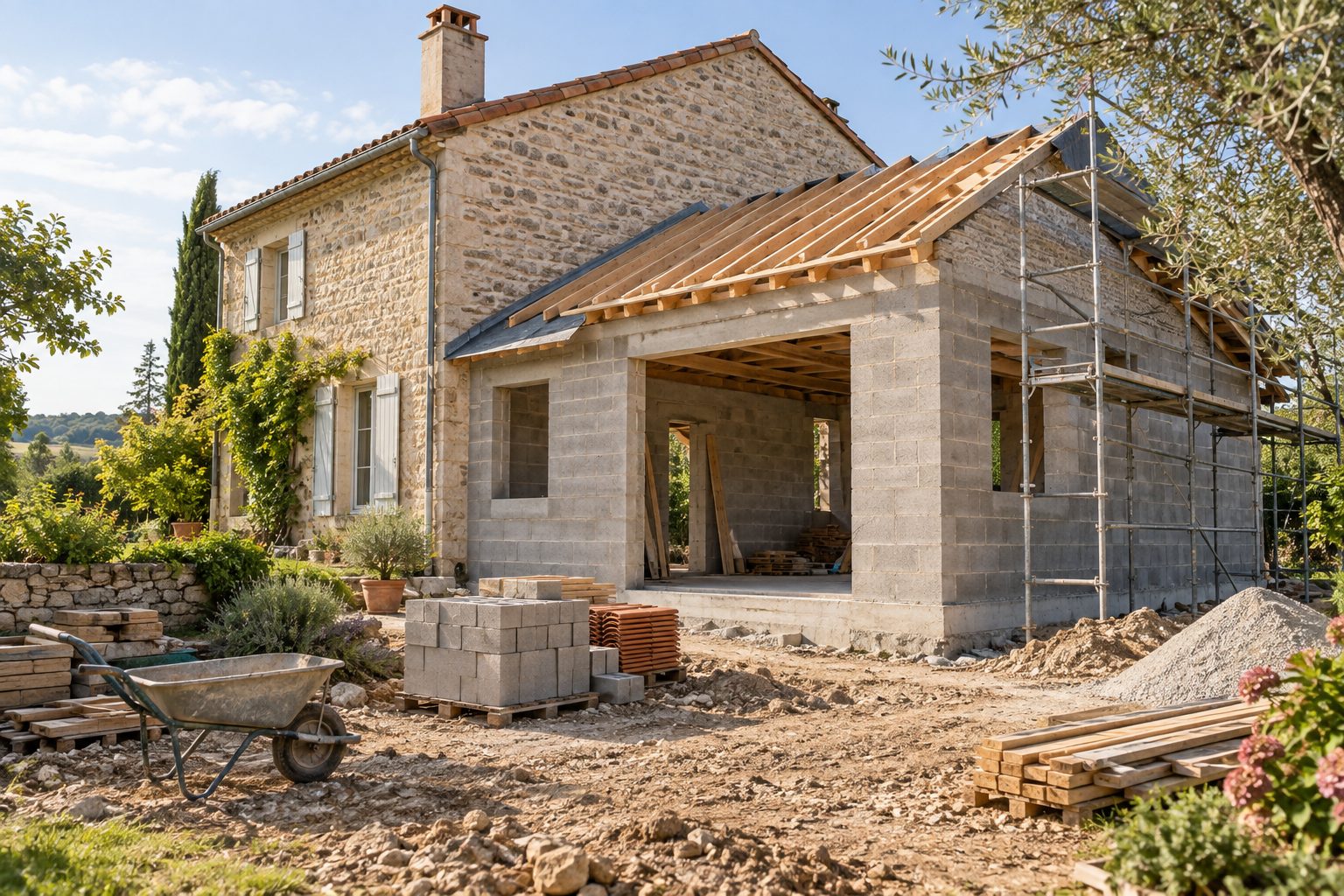

- Charpente et couverture (ou toit plat avec étanchéité) : 1 à 2 semaines. La maison est alors « hors d'eau ».
- Pose des menuiseries : quelques jours sur place. Le piège est ailleurs, j'y reviens plus bas.
- Ouverture du mur existant : quelques jours, avec pose d'un linteau ou d'une poutre dimensionnée. L'étape la plus délicate, et la plus poussiéreuse.

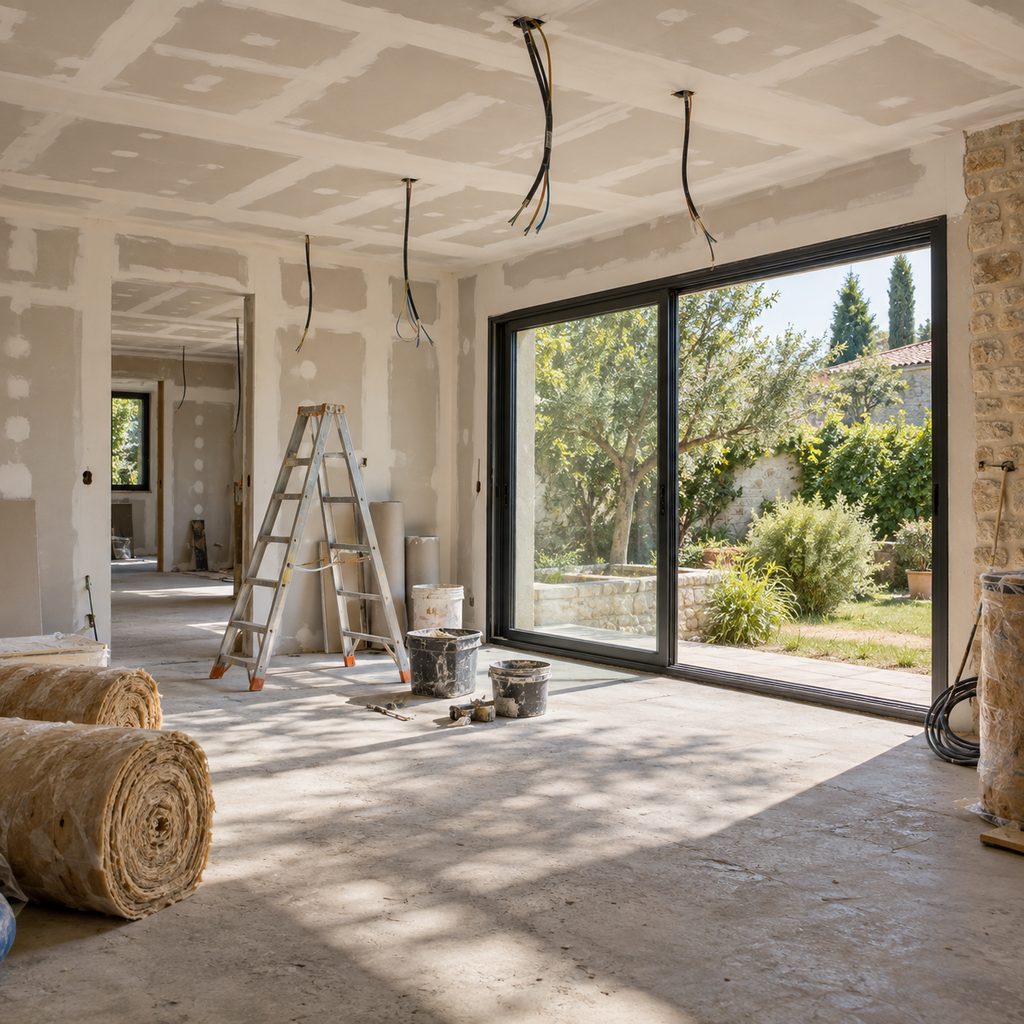

- Second œuvre (isolation, cloisons, électricité, plomberie, chauffage) : de 4 à 8 semaines selon la complexité.
- Finitions (sols, peinture, raccords de façade) : 2 à 3 semaines.

Sur le papier, tout cela tient en trois mois. Dans la vraie vie, les étapes ne s'enchaînent jamais sans temps mort : le plaquiste attend l'électricien, le carreleur attend que le support soit sec. Sur ce dernier point, ne laissez personne vous presser : le temps de séchage de la dalle béton avant de poser le carrelage se compte en semaines, et un carrelage posé trop tôt se décolle ou fissure.
C'est pour cela qu'un planning honnête pour 30 m² en maçonnerie tourne plutôt autour de 4 à 5 mois que des 3 mois annoncés sur certains devis.
Parpaing, ossature bois, véranda : ce que le mode constructif change
L'ossature bois est la plus rapide sur site. Les murs arrivent préfabriqués, se montent en quelques jours, et il n'y a presque pas de temps de séchage. Ne confondez pas pour autant : le temps gagné chez vous est en partie dépensé avant, en atelier, où la fabrication des panneaux prend plusieurs semaines. Le gain porte surtout sur la durée des nuisances.
La maçonnerie traditionnelle est plus lente et plus sensible à la météo (on ne coule pas de béton par grand gel). En contrepartie, elle trouve facilement preneur parmi les entreprises locales, ce qui peut raccourcir l'attente avant démarrage. Quant à la véranda ou à l'extension vitrée en aluminium, la pose est courte mais la fabrication sur mesure est longue. Demandez le délai noir sur blanc avant de signer.
Ce qui fait vraiment déraper un planning
J'ai rarement vu un chantier prendre du retard à cause de la maçonnerie elle-même. Les coupables sont presque toujours les mêmes.
D'abord les menuiseries sur mesure. Une grande baie vitrée se commande avec des cotes précises, et les délais de fabrication se comptent en semaines. Si la commande part tard, tout le second œuvre attend derrière : on ne pose pas d'isolant dans une pièce ouverte aux quatre vents.
Ensuite la coordination. Avec une entreprise générale ou un maître d'œuvre, quelqu'un tient le planning. Si vous gérez vous-même cinq artisans en lots séparés, chaque décalage de l'un repousse les suivants, et leur agenda ne vous attend pas.

Il y a aussi les surprises à l'ouverture du mur : un réseau qui passe là où on ne l'attendait pas, un mur ancien plus épais ou plus fragile que prévu. Et enfin, soyons honnêtes, les changements d'avis en cours de route. Déplacer une fenêtre une fois les murs montés, c'est possible, mais cela se paie en semaines.
Un dernier sujet à régler en amont : l'assurance. Savoir si l'assurance dommage-ouvrage est obligatoire pour votre extension fait partie des démarches à caler avant l'ouverture du chantier, pas après.
Peut-on rester dans la maison pendant les travaux ?
Oui, dans la grande majorité des cas. Tant que le mur existant n'est pas ouvert, le chantier se déroule dehors, de l'autre côté de votre façade. Du bruit, des camions, un jardin labouré, mais une maison qui fonctionne.
La période pénible se concentre sur le percement de la liaison entre l'ancien et le neuf. Les entreprises sérieuses le repoussent le plus tard possible, une fois l'extension close et couverte, et installent une cloison provisoire contre la poussière. Demandez quand il est prévu : c'est la semaine où vous serez contents d'avoir de la famille chez qui dîner.
Questions fréquentes
Quelle est la meilleure période pour démarrer le chantier ?
L'idéal est de lancer le gros œuvre au printemps, pour couler les fondations et monter les murs hors période de gel, puis d'être hors d'eau avant l'automne. Le second œuvre, lui, se fait à l'abri et craint beaucoup moins la météo. Concrètement, cela veut dire déposer le dossier en mairie à l'automne ou en début d'hiver précédent.
Combien de temps l'autorisation d'urbanisme reste-t-elle valable ?
Un permis de construire ou une déclaration préalable est valable trois ans : les travaux doivent commencer dans ce délai, et ne pas être interrompus plus d'un an ensuite. Une prolongation peut être demandée en mairie avant l'échéance. Vous avez donc de la marge si l'artisan que vous voulez n'est disponible que dans six mois.
